WSKT Kebut Bendungan Bener, Rampung di Akhir 2024
JAKARTA, Investortrust.id - Kendati berdasarkan kontrak akan diselesaikan pada 2025, PT Waskita Karya (Persero) Tbk siap menyelesaikan Pembangunan Bendungan Bener di Purworejo, Jawa Tengah pada akhir tahun 2024.
Disampaikan Direktur Utama perseroan berkode bursa WSKT, Mursyid, Bendungan Bener akan melayani kebutuhan irigasi untuk lahan pertanian seluas 15.519 hektare, suplai air untuk kebutuhan rumah tangga, dan pemenuhan kebutuhan industri.
Bendungan Bener juga akan berguna untuk menunjang PLTA yang dapat menyuplai energi listrik sebesar 6 MW.
“Bendungan ini diharapkan bermanfaat juga sebagai kawasan pengembangan pariwisata, di samping juga sebagai konservasi air yang banyak sekali manfaatnya terutama dalam menjamin ketersediaan dan kualitas air serta mencegah bencana alam seperti banjir dan longsor,” kata Mursyid dilansir laman kementerian BUMN, Senin (11/9/2023)
Dalam kontrak pembangunan ini, WSKT bekerja sama dengan PT Jatiwangi dengan nilai kontrak sebesar Rp571 miliar yang didanai melalui APBN. Secara keseluruhan lingkup pekerjaan WSKT meliputi pekerjaan persiapan, bangunan pelimpah, pekerjaan dewatering, pekerjaan tanah, pekerjaan proteksi, pekerjaan drilling dan grouting, pekerjaan beton, pekerjaan jembatan pelimpah, bangunan fasilitas dan jalan fasilitas umum dan spillway.
Saat ini, Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) melalui Direktorat Sumber Daya Air (SDA) fokus pada penyelesaian 61 bendungan dari tahun 2015 hingga tahun 2025. Sementara itu total kontribusi perseroan dalam membangun bendungan di Indonesia sampai dengan saat ini kurang lebih sebanyak 25 buah.

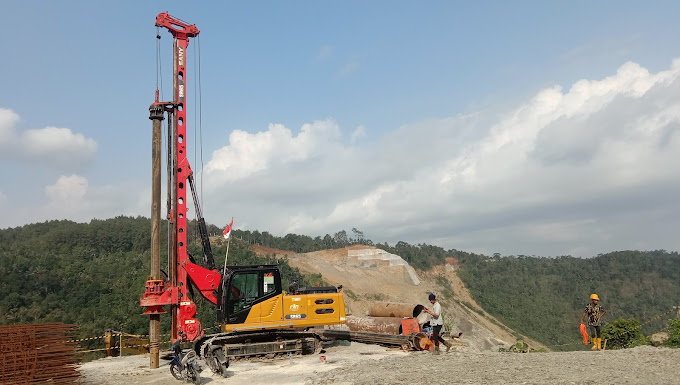

Adapun progres proyek Bendungan Bener Paket 2 sampai dengan bulan Agustus 2023 telah mencapai progres 39,25%.
Pada semester I-2023, WSKT masih membukukan rugi yang dapat diatribusikan ke pemilik perusahaan sebesar Rp2,07 triliun pada semester I 2023. Angka tersebut naik 776% atau membengkak sekitar 8 kali lipat dibanding kerugian semester I tahun lalu.
